| Расположение |
поселок Усть-Куйга Усть-Янского района, Республика Саха (Якутия) |
| Количество сооружаемых энергоблоков | 2 |
| Тип реактора | РИТМ-200Н (водо-водяной ядерный реактор поколения безопасности III+) |
| Суммарная установленная мощность | 110 МВт (55 МВт х2) |
| Генеральный Заказчик | АО "Концерн Росэнергоатом" |
| Генеральный проектировщик | Объединенный проектный институт (ОПИ) |
| Генеральный подрядчик | Акционерное общество «Атомстройэкспорт» (АО АСЭ) |
Атомная станция в Якутии станет флагманским проектом Росатома в сегменте наземных АСММ.
Проект сооружения в Якутии первой мире наземной АСММ реализуется на базе новейшей реакторной установки РИТМ-200Н. Соглашение об этом Росатом и правительство Республики Саха (Якутия) заключили в 2019 году.
РИТМ-200Н – результат адаптации инновационной технологии судового исполнения под наземное размещение. Реакторная установка разработана на базе современной отечественной реакторной установки РИТМ-200 для универсальных атомных ледоколов.
Электрическая мощность одного реактора РИТМ-200Н составляет 55 МВт. Поставка топлива для АСММ необходима раз в 5-6 лет, что позволяет обеспечивать стабильное энергоснабжение жизненно важных промышленных предприятий и социальных объектов.
По сравнению с традиционными станциями Якутская АСММ будет намного компактнее, что позволит сократить сроки ее строительства.
АСММ станет «сердцем» одного из крупнейших в России минерально-сырьевых центров, который в перспективе обеспечит электроэнергией промышленные предприятия. Речь идет о развитии месторождений Кючус, Депутатское, Тирехтях, строительстве транспортной и инженерной инфраструктуры, социальных объектов Усть-Янского и Верхоянского районов, сооружении линии электропередачи 110 (220) кВ «Усть-Куйга — Тирехтях — Депутатский». Реализация проекта АСММ обеспечит энергонезависимость и социально-экономическое развитие региона. Во время строительства АСММ будет создано более тысячи новых рабочих мест.

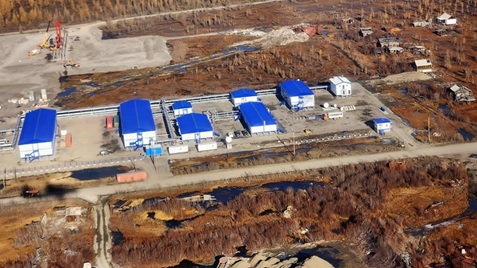

На текущий момент завершены работы и введен в эксплуатацию первый городок строителей (ВГС-1), начато сооружение первой очереди второго городка строителей, начато сооружение автодороги № 1, соединяющей п. Усть-Куйга и площадку АСММ. В целях использования при сооружении объектов, начата добыча местного строительного материала (крупнообломочного грунта и щебня.
В период 2026-2027 гг. запланировано сооружение ряда объектов производственно-технической базы и строительно-монтажной базы, выполнение вертикальной планировки площадки сооружения АСММ, начало строительно-монтажных работ основного периода строительства АСММ.
Подобные проекты могут служить надежным и чистым источником электроэнергии как для недропользователей, так и для жителей отдаленных территорий с изолированной энергосистемой.
Ключевые события проекта:
5 сентября 2019 года Госкорпорация «Росатом» и Правительство Республики Саха (Якутия) заключили соглашение о взаимодействии и сотрудничестве в сфере строительства атомных электростанций малой мощности (АСММ) на базе новейшей реакторной установки «РИТМ-200». Соглашение подписали генеральный директор Госкорпорации «Росатом» Алексей Лихачёв и глава Республики Саха (Якутия) Айсен Николаев.
В апреле 2023 г. Госкорпорация «Росатом» получила лицензию на размещение первой наземной АСММ, были развернуты работы по созданию объектов внеплощадочной инфраструктуры и строительство временного городка для рабочих. В августе 2023 года была введена в эксплуатацию первая очередь временного городка строителей Якутской АСММ.
В ноябре 2023 года Машиностроительный дивизион Росатома защитил технические проекты реакторной установки РИТМ-200Н, активной зоны АС-14-15 и ее составных частей.
В декабре 2023 года в Санкт-Петербурге на предприятии Росатома «АЭМ-Спецсталь» состоялась разливка первой стали для изготовления оборудования Якутской АСММ.
В феврале 2024 г. концерн «Росэнергоатом» (электроэнергетический дивизион Госкорпорации «Росатом») официально получил статус эксплуатирующей организации АСММ в Республике Саха (Якутия, Россия).
В июне 2024 года на полях Петербургского международного экономического форума Госкорпорация «Росатом» и правительство Республики Саха (Якутия) заключили соглашение о создании условий для обеспечения эффективной загрузки атомной станции малой мощности и о намерениях развития электроэнергетической инфраструктуры в рамках реализации проекта. Результатом соглашения стало перепроектирование АСММ на базе реакторной установки РИТМ-200Н в п. Усть-Куйга с учетом увеличения мощности до 110 МВт (речь идет о модуле из двух реакторов РИТМ-200Н).
В мае 2024 года Якутская АСММ получила положительное заключение Росприроднадзора в отношении материалов обоснования лицензии, включая оценку воздействия на окружающую среду на сооружение энергоблока. Проект первой в современной России наземной атомной электростанции малой мощности показал соответствие экологическим требованиям и законодательству в области охраны окружающей среды.
В 2024 году Инжиниринговый дивизион приступает к началу работ по сооружению наземной АЭС малой мощности. В декабре 2024 года заключен договор с АО АСЭ – генеральным подрядчиком АСММ в Якутии. Генеральным проектировщиком АСММ назначен Объединенный проектный институт, являющийся основной проектной мощностью Инжинирингового дивизиона.
